极目新闻通讯员 罗玉箫 陈玉争 甘波
在中建三局总承包公司,有这样一群建设者:他们奋战在黄梅紫云山深处,700多个日夜,凿通一座座隧洞,贯穿一条条便道,为湖北紫云山抽水蓄能电站项目的稳步推进夯基垒土。
湖北省黄冈市黄梅县五祖镇,素有“山水灵秀福地五祖”之美誉,湖北紫云山抽水蓄能电站便坐落于此。紫云山系大别山余脉,海拔1135米,植被丰茂,年均降雨量达1290毫米,其优越的地形地质条件与充沛水源,是抽水蓄能电站的极佳选址地。

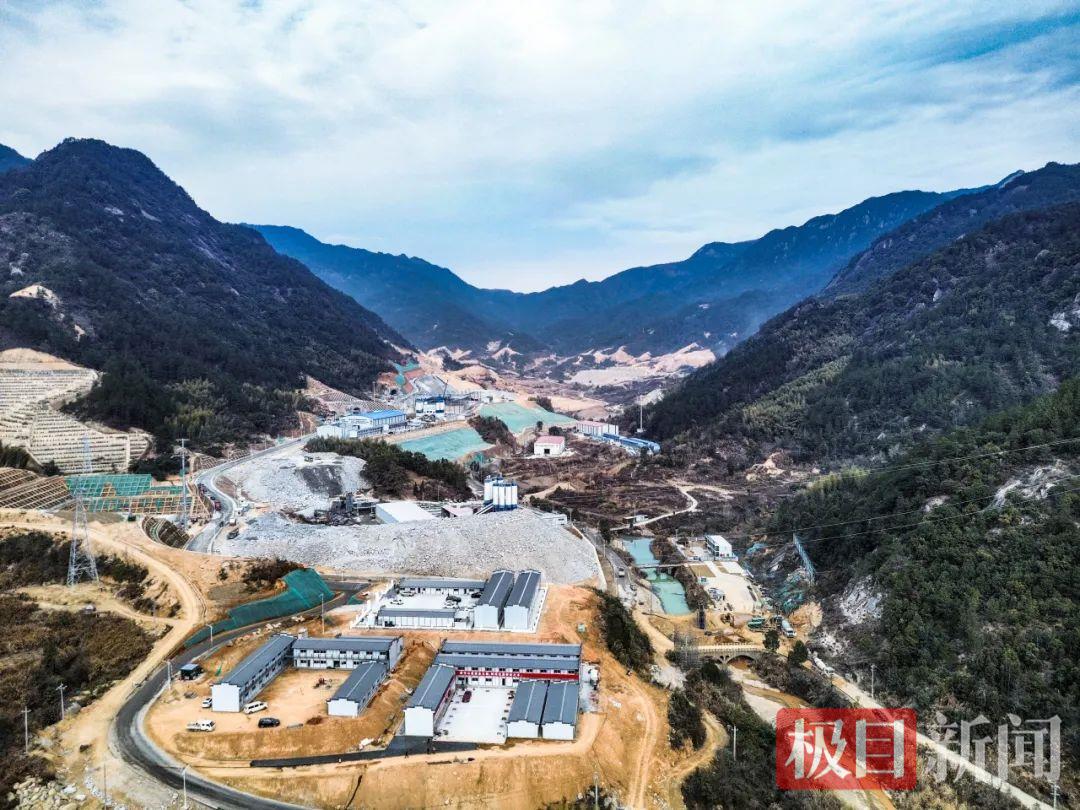

项目航拍图
该项目是国家抽水蓄能中长期发展规划“十四五”重点工程,也是中建三局首个参与建设的抽水蓄能电站项目,总装机容量140万千瓦,设计年发电量15.6亿千瓦时,建成后,将助力清洁能源生产和消纳,服务国家“双碳”战略。
从“新手”到标杆的蜕变之路
2023年5月,公司中标湖北紫云山抽水蓄能电站项目。15人组成的“开路先遣队”挺进大别山,为开工做准备。“我们是全局第一支涉足抽水蓄能电站施工领域的队伍,务必实现‘开门红’!”项目负责人陈玉争在进场动员大会上发出号召。
项目建设内容包括5座洞室、2座竖井,涉及水利、水电、机械、自动化等专业。对于善于修公路、造房子的项目团队而言,是一个全新挑战。
为迅速打开局面,陈玉争化被动为主动,牵头建立“晨读夜研”制度,带领精兵骨干每天早晨学习抽水蓄能工程技术实施规范,深夜围绕BIM模型推演施工流程。在干中学,在学中干,不到半年,团队成员累计完成32本规范、17项行业标准的系统学习,6人考取水利水电专业一级建造师。

地勘
与此同时,项目团队奔赴湖南平江、安徽桐城、河南五岳等7个抽水蓄能电站实地取经,2000余张现场照片和7本厚厚的学习笔记,成为团队攻坚的真实写照。
这些厚厚的学习沉淀转化为现场施工的“战斗力”。在泄洪放空洞施工中,面对百米堆积体高边坡治理难题,项目创新采用“无人机航测+地质雷达”联合勘探技术,提前识别5处潜在滑塌风险点;针对不良地质地貌的考验,项目团队综合地质调查法、超前钻探法、物理勘探法等超前地质预报法,采用无人驾驶装载机、隧道内人员定位系统、水磨钻开挖洞室等技术,将不良地质条件对项目施工的影响降到最低,助力施工生产安全高效。
在项目团队坚持不懈的努力下,通风兼安全洞提前15天贯通、排水兼排风平洞提前10天贯通,项目获中国建筑业协会2024年“工程建设质量信得过班组”等荣誉11项。
从2米到9米的破局密码
通风兼安全洞隧道全长937米,是后期运维人员通往电站的“咽喉要道”,可这不到1公里的“要道”却成为项目推进的“拦路虎”——经勘测,洞口段的围岩如同“豆腐渣”般软弱破碎。为保障施工安全,项目团队将洞口作超前支护,每次爆破后需耗时2小时排险,单日进尺始终在2米左右徘徊,施工进度缓慢。
为此,项目技术负责人陈欣带领技术骨干24小时轮班蹲点,在现场支起临时办公桌,累计召开17次爆破参数研讨会,手绘43版炮孔布置图,极大提升隧道掘进效率。
隧道施工极易出现岩爆,这是一种岩体中聚积的弹性变形势能,在一定条件下突然猛烈释放,导致岩石爆裂并弹射出来的现象,也是深井隧道面临的主要安全隐患之一。在还剩300余米的时候,项目安全团队借助监测系统发现,这里位于洞室转弯处,是岩石主应力方向与洞室轴向夹角最大的地方,极易发生岩爆。项目团队与业主、设计和监理等单位沟通协商后,制定专项安全方案:快打泄压孔,并从排水排风平洞抽调无人驾驶挖掘机进行排险。

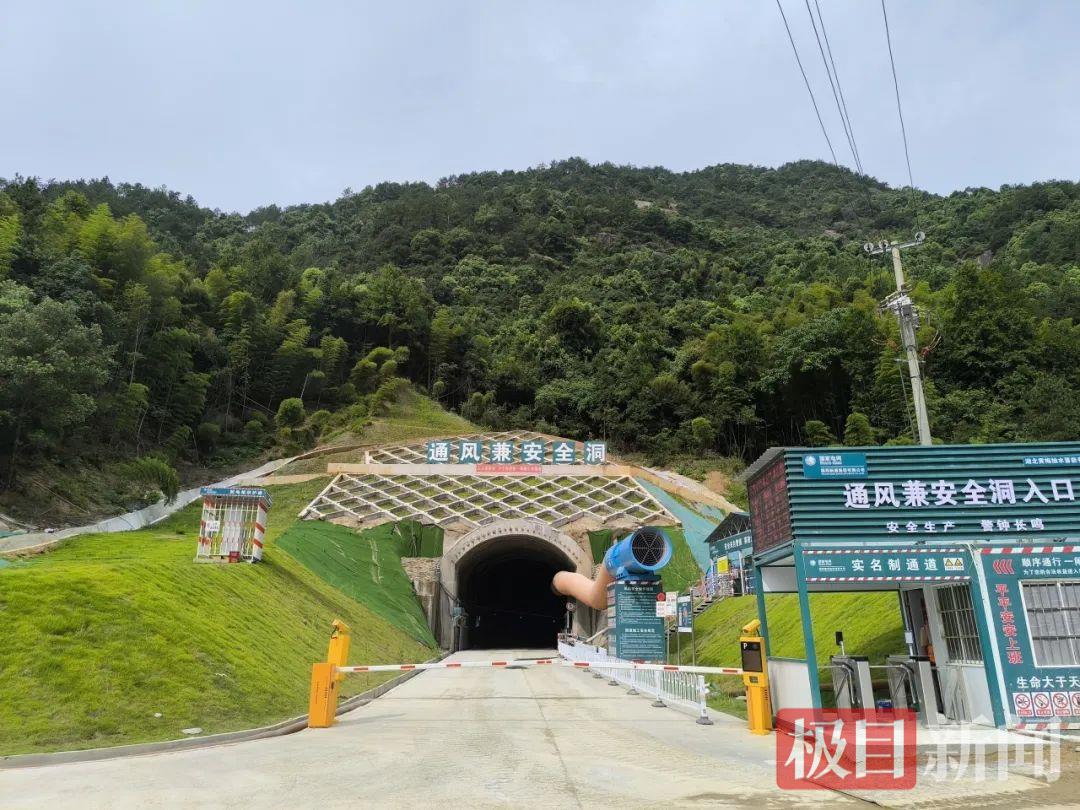

隧道
项目采用“应力释放+机械排险+刚性支护”三步法:先用D9潜孔钻机在岩爆区打设12根10米深泄压孔,如同给山体“放血减压”;再调遣无人驾驶挖掘机进行无死角排险;最后加装10榀钢拱架形成“钢铁护盾”。三天后,监测数据显示围岩应力下降到安全值,隧道内重新响起了机器的轰鸣。
通过优化爆破参数、改进出渣工艺等措施,隧道单日进尺逐步提升至9米,相当于每天完成3层楼的垂直攀爬高度。当通风兼安全洞提前15天贯通的消息传来时,大家看着岩壁上“忠诚担当,使命必达”的红色标语,全场激动欢呼。
“中建三局用‘愚公移山’的毅力,啃下了紫云山的‘硬骨头’。”业主发来的感谢信,是对项目团队的最大肯定和鼓励。
