16年走遍大半个中国,39岁的他回到襄阳在南漳大山里,为华中电网打造一颗“绿色心脏”

极目新闻 2026-07-08 22:28:23 阅读量:

极目新闻通讯员 胡德宝 廖楚雄 董晓旭 刘江 刘威

小暑时节,位于湖北南漳县李庙镇的南漳抽水蓄能电站——这座华中地区在建装机规模最大的“超级充电宝”,正迎来建设高峰。

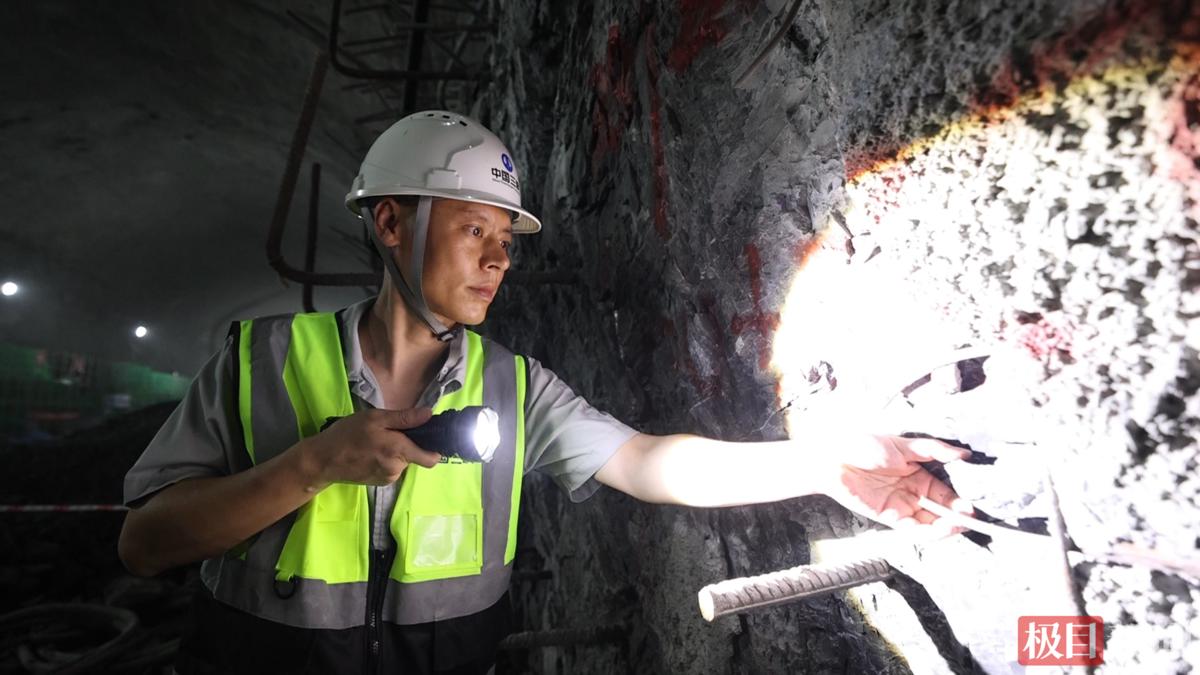

穿过蜿蜒的隧洞,在埋深560米的地下厂房开挖作业面,中国三峡建工(集团)有限公司湖北南漳抽水蓄能项目部工程管理部主任邴林正仔细查看岩锚梁下方新开挖的地层,汗水和着地下水,顺着他的安全帽滴落。16年来,邴林参与了国内外多个重大水利水电项目建设,如今,39岁的他正以极致的严谨,为华中地区打造一颗“绿色心脏”。

死磕地质“陷阱”:给百米深坑“强筋健骨”

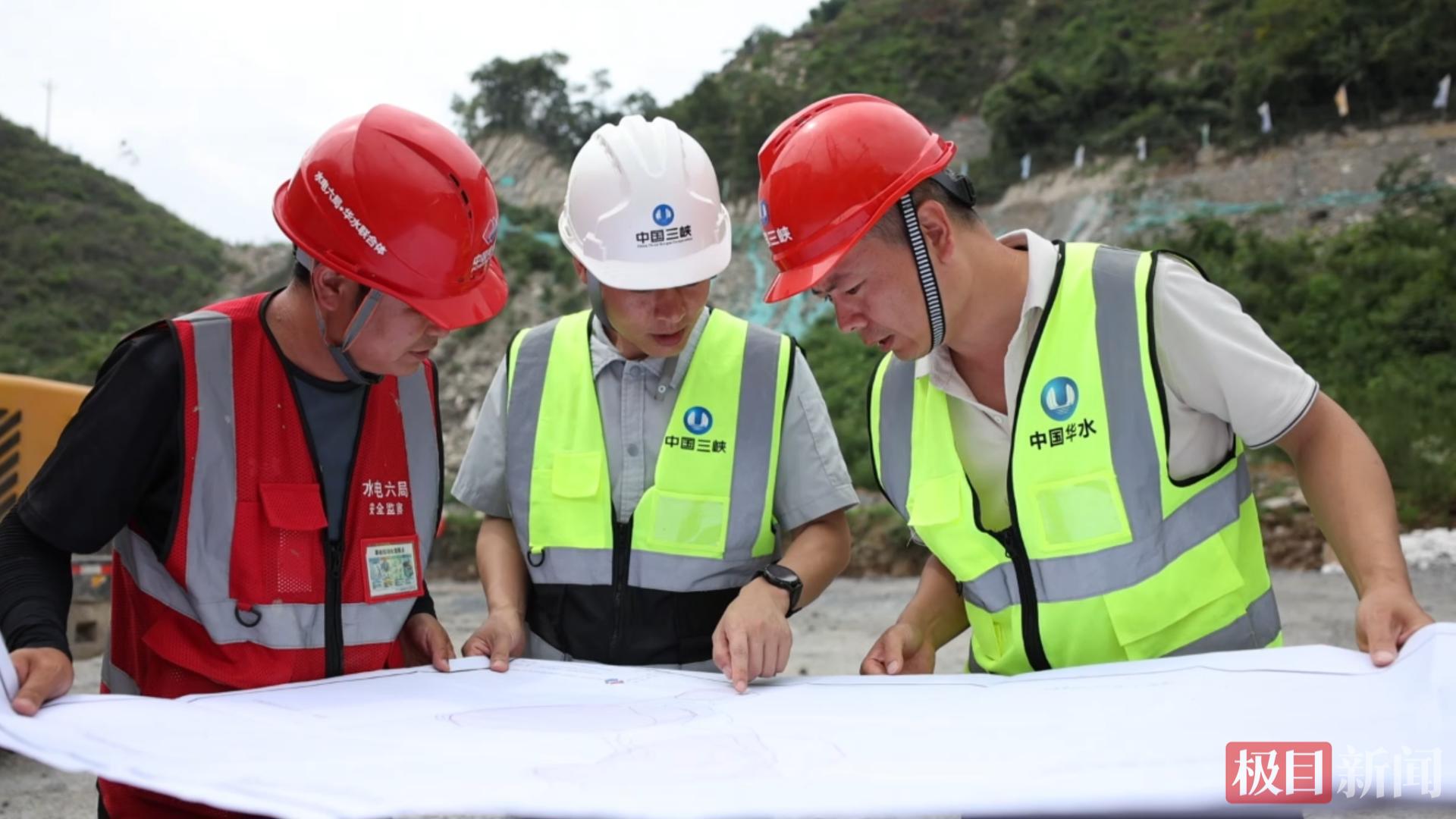

邴林在上水库研讨施工方案 (董晓旭 摄)

什么是抽水蓄能电站?面对这个问题,邴林的回答很直白:“这就好比造了个大号‘充电宝’。用电低谷时,把下水库的水抽到上水库,就是‘充电’;等到用电高峰,将水冲下来发电,就是‘放电’。既不浪费能源,还能保障电网安全。”而要把这个“充电宝”稳稳塞进大山肚子里,并非易事。

上水库的选址,本是一个天然的盆地,得天独厚的地形能省去巨额的开挖投资。但在前期勘探中,邴林和设计团队发现,库底的深覆盖层下,有三个巨大的溶岩漏斗,最深的一处直达地下130米。这意味着上库盆面临不均匀沉降处理的问题,邴林指着远处正在作业的长螺旋钻机。未来,整个水库四周和库底都将浇筑混凝土面板并铺设土工膜,而溶岩漏斗则会引发地基变形,防渗膜可能“像纸一样被撕裂”。

没有退路,只能死磕。邴林带领技术团队反复推演,最终采用振冲碎石桩技术来进行地基处理。“通俗点说,就像咱们乡下打土砖。土里只要没有水,挤压密实了,它就会变得无比坚硬。我们打入80公分粗、20米深的碎石桩,用碎石填充,振动密实,形成一个天然、稳定的受力结构。”邴林说。

“工程涉及土石方、爆破、锚索等众多细分专业,他每一个决定背后,都有严密的数据和科学的支撑。”中国水电六局华水联合体项目部项目副经理汪训直感慨道。邴林用无数个科学预案和动态研判,把一个个不良地质,化解为工程的安全底座。

“40米落差”:系牢百年工程“安全绳”


南漳抽水蓄能电站上水库施工现场(刘江 摄)

下水库的施工,是压在邴林心头的另一座大山。从海拔950多米的上水库,经过一个多小时车程的盘山路,到达海拔不足400米的下水库。

当前,下水库正在紧锣密鼓地进行土方开挖和边坡支护等作业。未来在运行期,为了配合抽水和发电,下水库的水位会在海拔446米到406米之间频繁消落,产生高达40米的落差。“40米的动水作用,就像一只有力的巨手,反复推拉库岸边坡,极其考验边坡质量。”设计之初,边坡锚索的深度定在20到30米。随着地质不断揭露,邴林敏锐地察觉到了隐患。

“这不是普通的建筑,这是百年工程。一旦边坡失稳,整个进出水口就会被全部掩埋。”在邴林看来,百年工程不能仅凭经验,更要靠严密的数据支撑。边坡上每一根锚杆的受力、每一层混凝土的厚度,都经过了反复的数值分析和模型演算。

没有任何犹豫,邴林将有效锚固的深度大幅调整,直接将锚索往山体深处扎进50到60米,死死“咬”住大山最里层的坚硬岩石,再通过外部的混凝土锚墩施加张拉力,用内部的坚石,把外侧条件差的岩体紧紧兜在边坡里面。他伸出双手,用力做了一个环抱的动作,“一句话,我们是用人力,硬生生地把整座山的边坡给拉住了!”随着一束束锚索拉紧,边坡原本持续的变形呈现出稳定趋势。

“荆楚故土”:留下造福家乡的“绿色引擎”


邴林查看南漳抽水蓄能电站地下厂房施工 (廖楚雄 摄)

对于邴林来说,南漳抽水蓄能电站不仅仅是一个挑战技术极限的超级工程,更是他向故乡襄阳交出的一份深情答卷。

大学主修水利水电工程的他,毕业后的16年里,足迹几乎踏遍了大半个中国,甚至远赴海外。从湖南湘江上的闸坝,到向家坝水电站的碾压混凝土大坝;从巴基斯坦卡洛特水电站,到海上风电产业园……他打磨出了一身全天候、全领域的水利工程建设硬本领。

2023年,一纸调令把正在重庆干项目的邴林调回了湖北。听说目的地是南漳,这个常年在外漂泊的汉子,心里一下子就热了。“我家就是谷城县的,紧挨着南漳,接到通知的第一个念头就是回家了!”站在热火朝天的工地上,看着熟悉的山峦轮廓,邴林眼中难掩激动,“这是工作16年来,我在家乡待得最长的时间。能用自己毕生所学,亲自参与建设家乡,这种荣誉感是用什么都换不来的!”

荣誉的背后,是泰山压顶般的责任。南漳抽水蓄能电站项目位于南漳县李庙镇,总投资108亿元,装机容量180万千瓦,设计年发电量约20亿千瓦时。项目全面建成投运后,每年可节约标准煤消耗68.2万吨,减少二氧化碳排放约170万吨,对于显著优化区域能源供应结构、大幅增强鄂西北电网的调峰能力、提升安全可靠供电水平具有重要作用。

正因为深知这座电站对家乡的意义,邴林拿出了十二分的专业精神,将庞大复杂的建设体系做到了“极致统筹”。“整个项目的总进度表,是我一手排下来的。”在这个有着近千万方开挖量的超级工地上,邴林的大脑就像一张精密的活地图。“每一个建构筑物是什么体型、什么尺寸、有多少工程量,全都刻在了我心里。”

星光不问赶路人。当夜幕悄然降临,山头被次第点亮,震耳欲聋的机械轰鸣,交织成一曲奋进之歌。按照计划,今年年底到明年年初,地下厂房的开挖将全面完成;2027年,大坝将开始蓄水;2030年全部投产发电……憧憬着电站全面投产的壮景,邴林的目光坚毅:“接下来的时间,要把每一个细节都把控好,让这座超级‘充电宝’世世代代运转,给家乡的父老乡亲交出一份满意的答卷。”

(通讯员 供图)
