国内在建最大单桩基础风电项目首台风机安装完成

极目新闻 2023-04-19 17:59:25 阅读量:

极目新闻记者 李晓琴

通讯员 张智超 黄雄

4月18日晚,随着5号机位最后一只叶片与轮毂完成精准对接,由中铁大桥局承建的华能苍南2号海上风电项目首台风机安装完成,为后续施工打下了坚实基础。

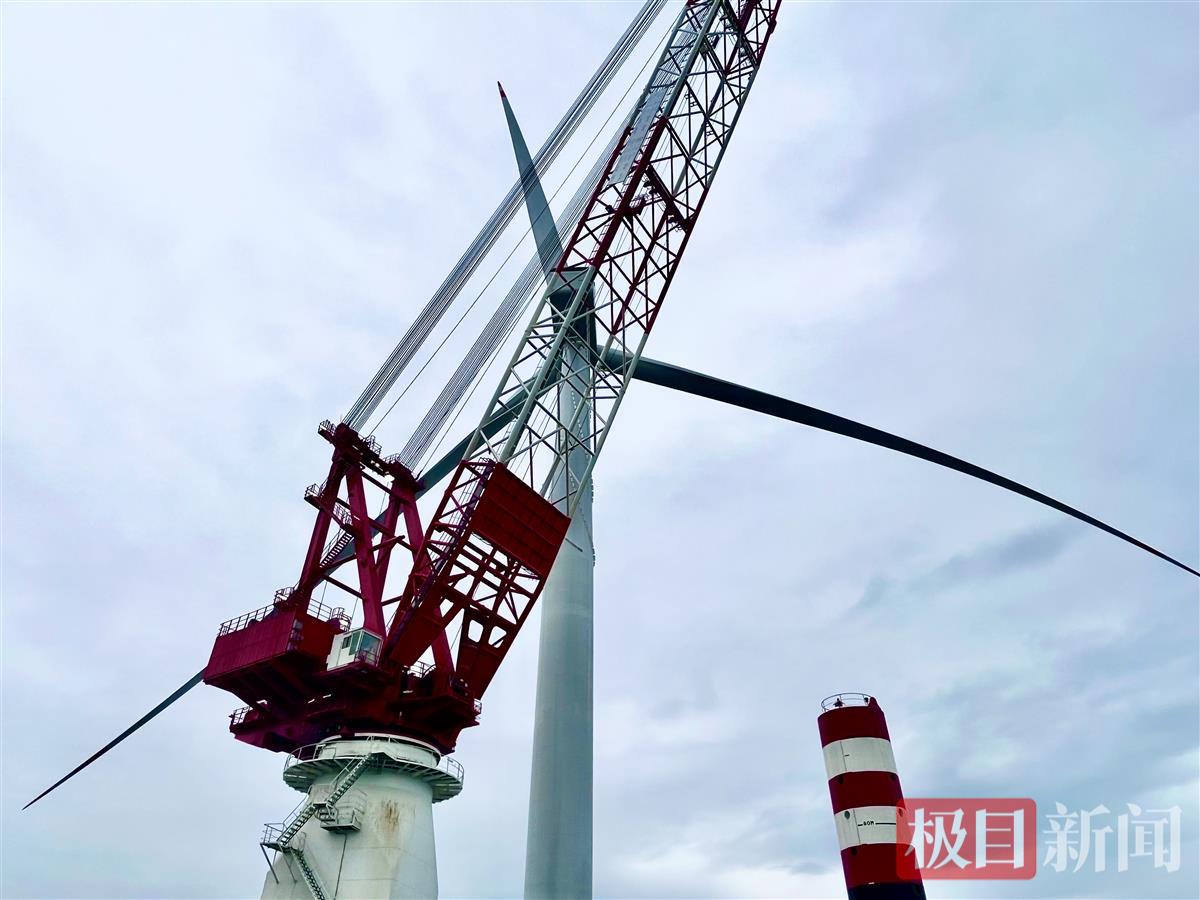

微信图片_20230419161108.jpg首台风机顺利安装

华能苍南2号海上风电项目单桩基础结构尺寸为国内在建风电项目中最大,其直径为7.5~10.5米、长度最长达120米、单重最大为2350吨。“风场海底淤泥层厚,桩基插打过程受地质条件制约,溜桩风险高,叠加海域海况复杂等多种因素,项目总体施工难度较大。”项目总工程师王波说。

为克服不良地质影响,满足沉桩精度要求,项目部选用多种先进设备,采用单船单主钩起吊、翻身、沉桩的施工工艺,使用自主研制的稳桩定位平台,将桩基垂直度偏差控制在了3‰以内。

此外,项目部搭建智慧监控管理中心,综合运用大数据+三维环境感知+AIS船舶自动识别系统+流媒体+雷达等数字化技术,远程掌握风场内所有船舶的状态和项目整体施工动态。

项目安全总监胡明说,依托云平台,项目部围绕人员、船舶、作业、环境四大要素,建立起了施工人员、船机设备、海域监控、水文气象预警、环境污染监测动态数据库,为施工船舶提供全方位预警,为施工人员提供安全信息支持,使项目部能根据实际情况灵活调配船只,“见缝插针”运输物资和人员,确保最大限度地利用施工窗口期。

截至目前,项目部已安全高效完成了25根单桩基础施工作业。

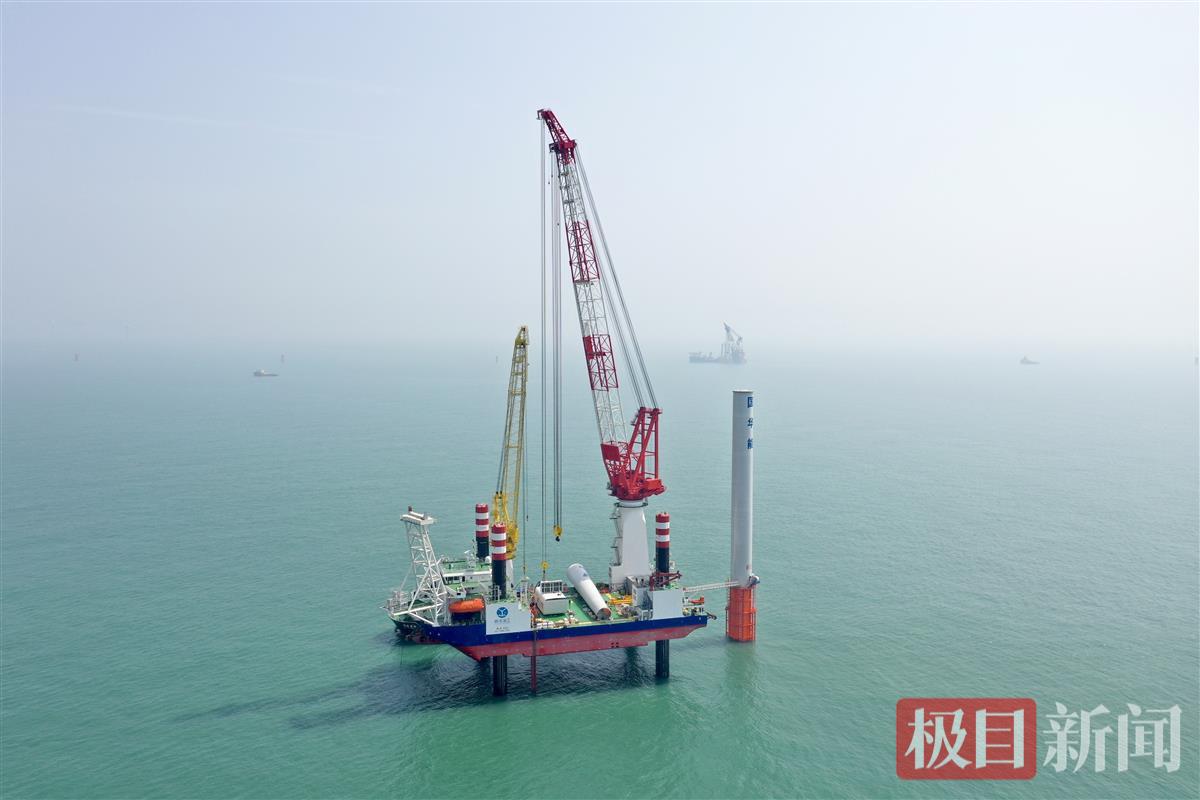

微信图片_20230419161124.jpg海上施工现场

项目部总结前期经验,反复研究讨论主船站位、进撤点方向、倒驳方案、吊装工序、中压电缆牵拉等细节,采用“一机一方案、一吊一总结”的施工方式,加强施工组织设计,及时优化安装工艺,施工过程中克服运输船进场滞后、连续大雾、大风停工等影响,圆满完成了首台风机安装工作。

苍南2号海上风电场位于浙江省温州市苍南县东部海域,总装机容量为300兆瓦,共设36台8.5兆瓦级风电机组。该工程是浙江省重点工程,年发电量可达12亿千瓦时,可满足48万户家庭一年用电量,将减少二氧化碳排放80.1万吨,项目建成后将极大优化浙江省电网结构,满足浙江省国民经济发展对用电增长的需求。
