极目新闻记者 曹磊
通讯员 欧阳雷 黄家铭

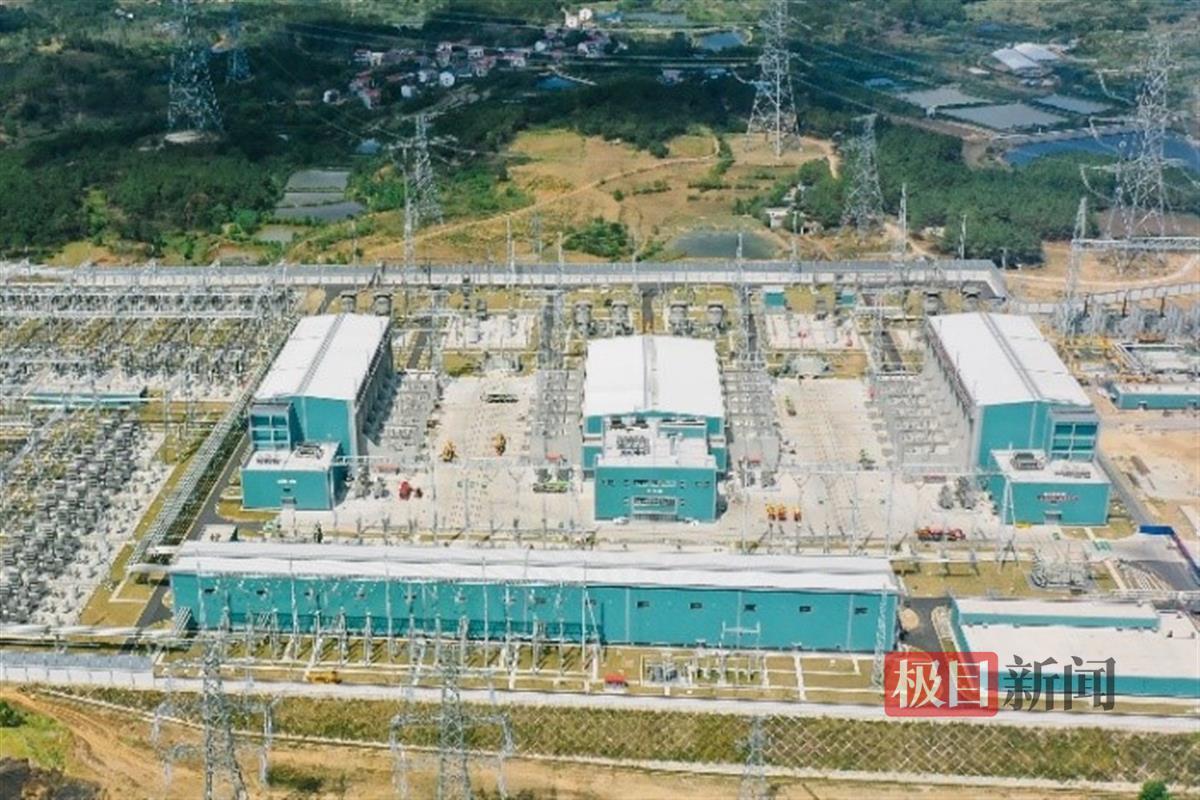

武汉换流站首检俯视图
9月21日,在国网湖北直流公司负责运维管理的±800千伏武汉换流站首次年度检修现场,700多名参检人员分布在380多亩站区的20个工作面中,有序开展着双极高低端换流变、双极阀厅、双极直流场、阀冷系统等各项检修作业。
目前,武汉换流站首次年度检修正有序安全推进着,计划9月24日完工,届时站内设备将以最优的状态投入运行,为今年迎峰度冬和明年迎峰度夏电力保供备战。
不分白昼只为首检铺好“安全路”

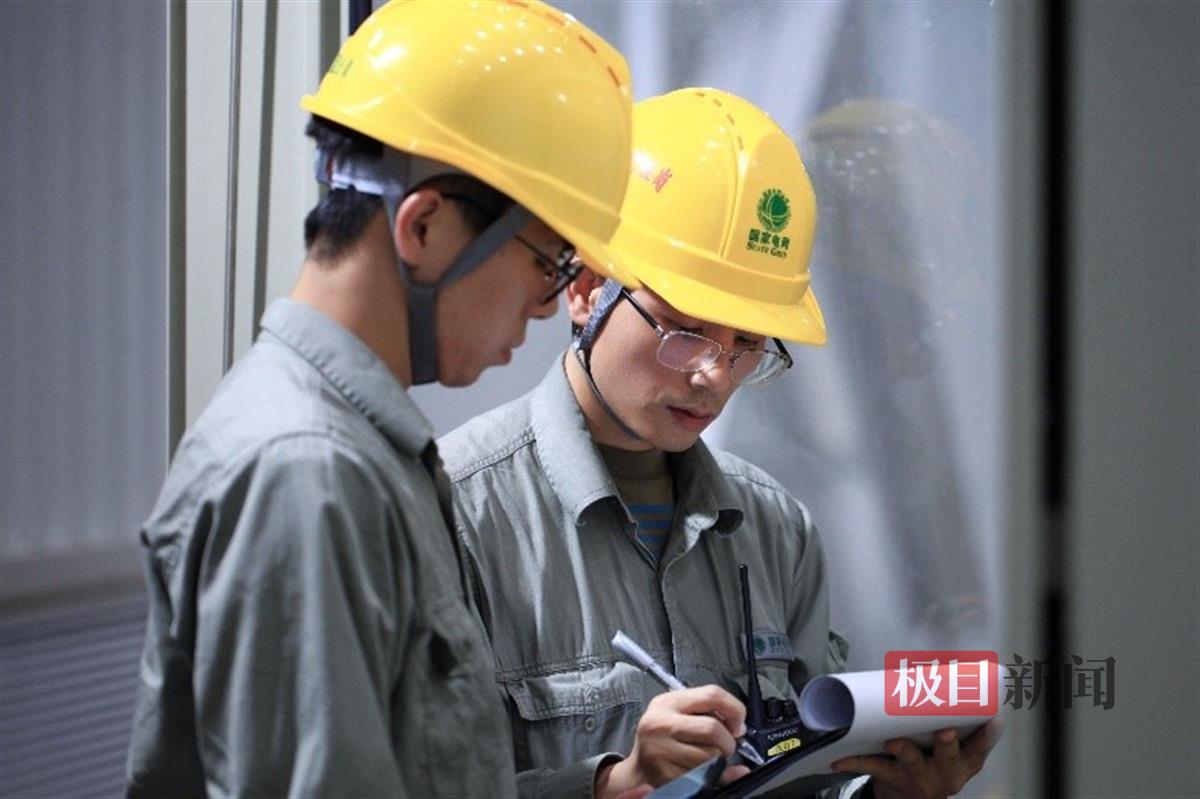

运行人员侯龙宇和张道健正在进行500千伏GIS设备倒闸操作
“迎峰度夏期间,陕湖工程首次进入大功率运行工况,最大功率达到400万千瓦。有力地支撑了湖北乃至华中电网的经济社会发展用电需求。这次首检我们不能马虎,关系到后续武汉站安全运行。”9月20日夜晚,在武汉换流站GIS设备室,国网湖北直流公司五级工匠、武汉换流站副站长常聚忠,正现场旁站监督运行人员倒闸操作,“3000多台(套)检修设备、1.3万多项检修项目、20个大作业面49个小作业面,这些都给本次年度检修带来空前考验,我们要仔细操作,为检修作业摆好设备状态,做好安全措施。”
针对站内500千伏武吉线轮停检修作业,运行人员正穿梭在面积为3569平方米的GIS设备室里,提前将运行设备张贴好红布幔,确保检修人员在准确的地点进行作业,避免误入间隔,保障检修工作安全。
武汉换流站极Ⅰ高端阀厅检修作业
GIS设备室包含8串500千伏交流组合式电气设备,单边长度达到了215米。运行人员每天每4小时对GIS设备室里运行中的2条500千伏交流母线及相关设备进行特巡,确保其运行稳定安全。“包括GIS设备室在内的所有巡视,每天我们运行人员在站内要走接近2万步,不少同事脚上都磨出了血泡。”常聚忠一边介绍一边拿着对讲机向主控室呼叫,他的安全帽上印刷的“党员身边无违章”一行黄字在夜幕下格外醒目。
夜已深,武汉换流站综合楼会议室灯火通明,国网湖北直流公司总工程师正带领大家审核第二天将要开工的工作票,他说:“现场工作较多,前一天务必将第二天开工的工作票审核无误,确保检修工作顺利高效开展。”
专责监护人李宗燎正在监护阀厅检修作业
“高空飞人”为特高压“心脏”体检
武汉换流站是陕北—湖北±800千伏特高压直流输电工程受端站,也是湖北省首座特高压换流站,其核心设备在换流站里的4个阀厅里,每个阀厅面积近半个足球场大,高度达到了7层楼至10层楼高。阀厅里核心设备换流阀组成的阀塔悬挂在阀厅顶部,每个阀厅有6座阀塔,每座阀塔有近3层楼高,通过换流阀,来自陕北的直流电转换成交流电,再通过周边变电站进行配电至湖北各地。

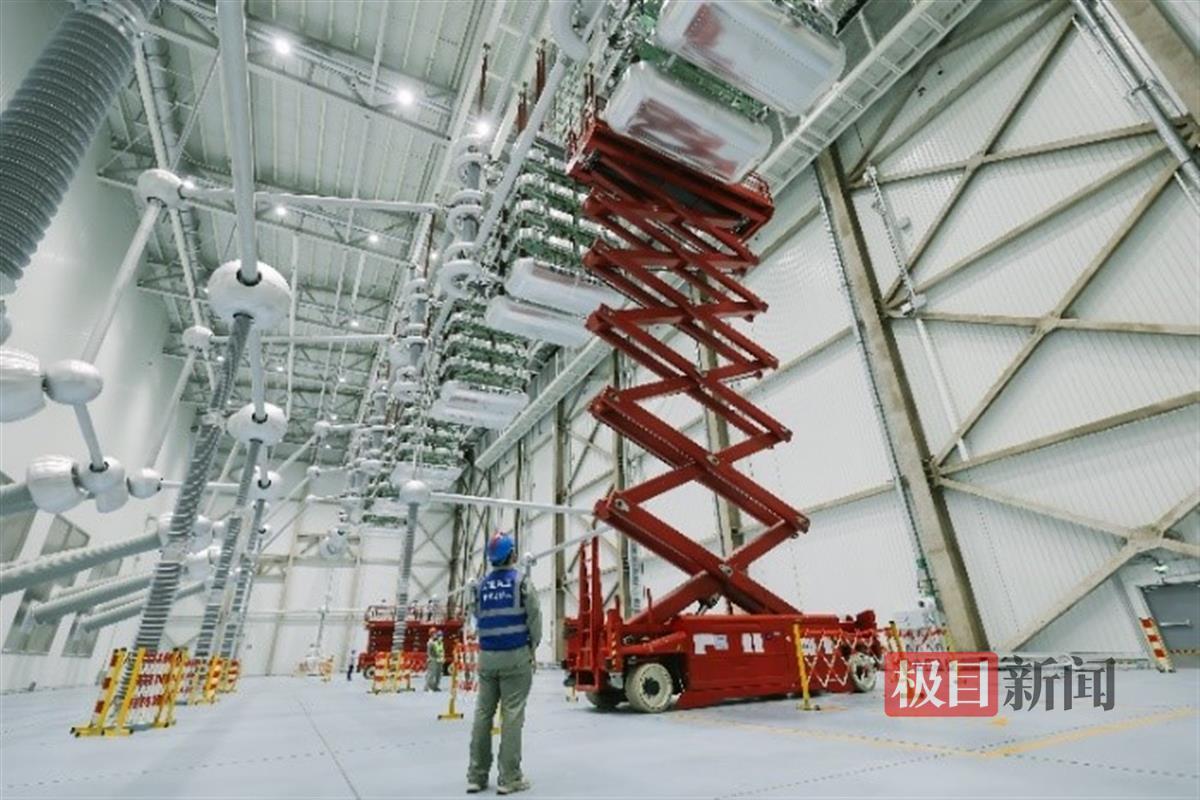

站在高约20米的作业车上已经足够让人胆战心惊,检修人员还需爬上阀塔进行作业。阀塔的夹层空间有限,只见检修人员猫腰、低头、蜷着身体在夹层间小幅移动,对换流阀主通流回路进行直阻测试。
“从作业车进入阀塔一定要注意安全,先将安全带一侧先挂在阀塔里,另一侧保持挂在作业车上。”9月20日,在极Ⅰ高端阀厅,29岁的专责监护人李宗燎监护现场安全时说,“换流阀由重要元器件晶闸管组成,首次年度检修要将4个阀厅内共计2880个晶闸管进行试验检查,由于换流阀组件都非常精密,工作中他们必须全程注意力集中,整个工作难度系数高,危险系数大,这些检查下来,每座阀塔耗时约3小时。”
阀冷系统检修为核心设备护航
“双极高低端内、外水冷系统例行检修现在开工!工作班成员已勾选完毕,大家请跟随我进入指定作业区域。”9月19日上午,27岁的青年员工田恬作为本次年度检修阀冷系统检修工作负责人,正登录手机上的安全监管系统APP进行当天的工作开工。
“再检查下班前会照片上传是否成功,安管每一个步骤是否执行到位。”国网湖北直流公司四级工匠、检修中心机械检修班班长饶洪林对田恬说。9月上旬,完成紧张的迎峰度夏电力保供工作后,饶洪林马不停蹄来到武汉换流站,这次年度检修,他作为阀冷系统检修作业面专责监护人,不间断对现场安全进行严格把关。

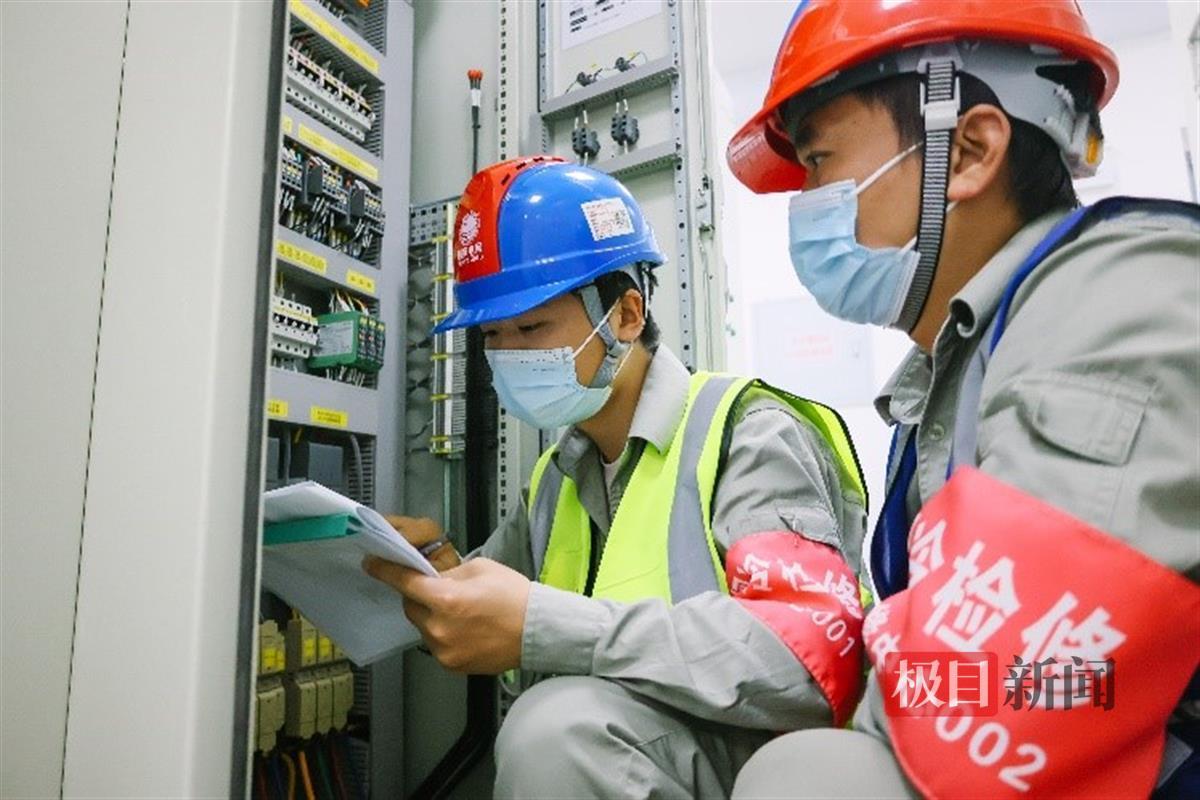

饶洪林和田恬正在极Ⅱ高端阀组冷却控制设备室核对端子
在极Ⅱ高端阀组冷却控制设备室,田恬指挥工作班成员仔细核对主循环泵、喷淋泵、冷却塔风机等动力电源屏柜端子,并使用绝缘摇表检测这些旋转设备的绝缘性能。田恬说:“像这样的端子有三四百个,每一个都不能马虎,绝缘性能不达标将导致这些旋转设备短路退出运行,对阀冷系统造成严重影响,将进一步影响直流系统运行。”
“在迎峰度夏电力保供工作中,我们对分布在省内各地其他7座换流站共26套阀冷系统进行专业巡视,确保换流阀安全运行,守护大电网安全稳定平稳度夏。”饶洪林说,“这次武汉换流站双极高低端内、外水冷系统例行检修非常重要,关乎换流站直流系统是否能够稳定运行!”
目前,武汉换流站首次年度检修正有序安全推进着,计划9月24日完工,届时站内设备将以最优的状态投入运行,为今年迎峰度冬和明年迎峰度夏电力保供备战。
