湖北小池热电项目主体封顶,精工重塑绿色电厂标准

极目新闻 2026-07-30 18:06:26 阅读量:

通讯员 岳杨

近日,位于黄冈黄梅小池滨江新区的热电联产(一期)工程项目主体结构全面封顶,正式进入设备安装、系统调试的关键攻坚阶段。

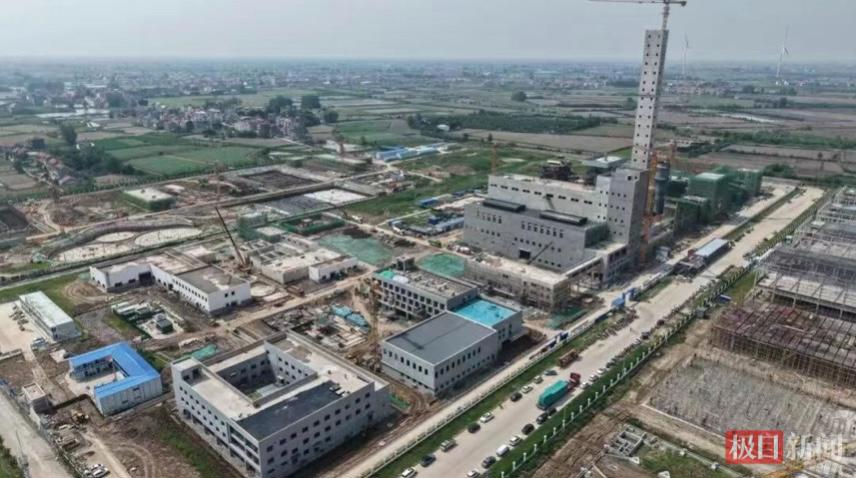

项目现场

该项目由中冶南方都市环保公司承建,自2025年7月开工以来,项目团队全链条推行精工管控,在设计、技术、管理维度持续突破,一改传统电厂的固化形象,打造出兼具美学与能效的现代化绿色能源工程。

长久以来,电厂常给人留下冰冷钢架、形态单调的刻板印象。作为中冶南方能源板块市政类标杆项目,小池热电项目率先在设计端 “去工业化” 破局。设计经理陈世凯牵头的团队摒弃流水线式常规设计思路,通过优化建筑线条、升级外立面材质、融入生态景观设计,彻底摆脱传统电厂厚重单调的形态,打造出功能实用、颜值出众的现代化厂区,实现工业功能与景观美学双向兼顾。为保障设计效果落地,施工期间设计团队常态化驻场,第一时间响应现场问题、优化施工细节,为高品质建设筑牢设计支撑。

地质条件复杂是项目建设的核心挑战。项目原址为原生软土地基,地下岩溶高度发育,初始方案全部采用灌注桩施工,虽安全稳妥,但造价高、工期长。为平衡安全、品质与效益,项目总工窦建设带队扎根一线,经多轮实地踏勘与反复推演论证,优化桩型设计与施工工艺,将部分灌注桩调整为管桩。优化方案既完全满足承载力要求,又缩短了施工周期,累计为业主节约投资近 2000 万元,全程做到 “零降标、零减配”,以技术革新实现提质降本双赢。

作为开放式市政项目,该项目配套繁杂、跨单位协调难度大。施工经理刘亚超担当现场“总调度”,主动对接政企、园区及第三方单位,逐一打通电力、管网等跨系统壁垒,科学排布多专业交叉作业,保障全场施工有序推进,各阶段建设节点全部如期兑现。

“这不仅是一个项目,也是我们不断探索管理模式的‘探路先锋’。” 项目经理熊焱军表示。据了解,项目建成后年供电6.606亿千瓦时、年供热量1.435×10⁷GJ,综合热效率达85.06%,将以高效低碳的能源供给,为当地产业升级注入绿色动能。
