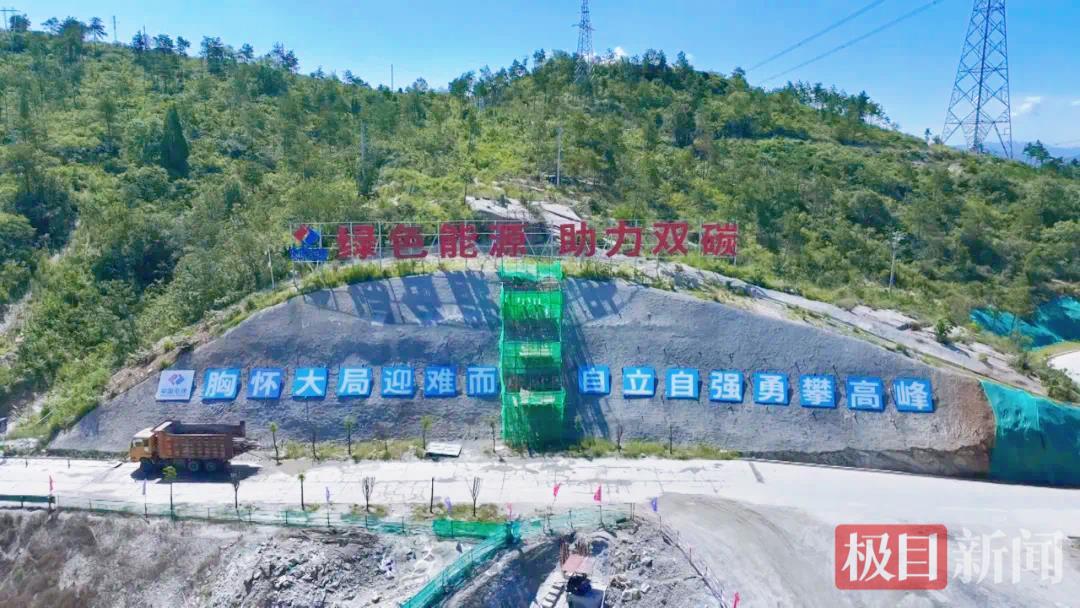

近日,高温天气持续。大悟抽水蓄能电站项目部建设现场,数十台大型车辆往来穿梭,挖掘机分散在各自作业区加快施工,工人们全力以赴抢抓工期。
湖北大悟抽水蓄能电站项目副经理杨过介绍:“项目根据高温季节,把作息时间进行了一个调整,从原来的早上8点至12点调整成早上的5点至10点、原来的下午2点至6点调整成晚上的6点至晚上10点,每个工作面还设有一个茶水间,茶水间里配备有防暑降温的物品和矿泉水”。主动调整作业时间,备足防暑降温物资,让项目建设在“烤验”中稳步推进。
夏日送清凉活动
位于湖北大悟县境内的湖北大悟抽水蓄能电站,是国家能源局“十四五”重点实施项目、湖北省省级重点项目,也是孝感市首个核准的抽水蓄能电站项目。该电站总装机容量30万千瓦,设计年发电量2.78亿度。项目枢纽工程主要由上水库、下水库、地下输水系统、半地下厂房、地面开关站等组成,计划于2026年底投产发电。项目建成后,将承担湖北电力系统调峰、填谷、储能、紧急事故备用等关键任务,有效填补区域电网调峰空白。
施工现场
据介绍,截至7月底上水库目前已经填到278.5米高程,预计今年的10月大坝填筑完成,厂房开挖支护已经完成,正在进行主体的施工,目前已完成2号、1号尾水主管的安装,下水库已于2024年10月底已经大坝填筑到顶,现正进行面板裂缝排查,预计在今年的八月底下闸蓄水。杨过说:“我们下一步的目标主要是下水库下闸蓄水,2025年10月底完成下闸蓄水,2026年的10月底将完成第一台机组发电。”

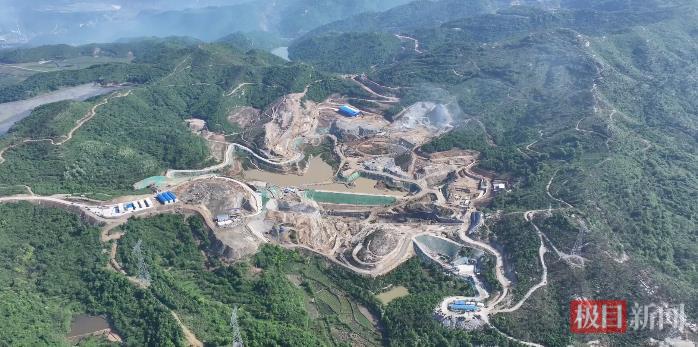

大悟抽水蓄能电站项目航拍
项目建成投产后,不仅为当地电网提供更加稳定可靠的电力保障,还将有效促进当地就业、旅游及新能源开发。据测算,大悟抽水蓄能电站每年可减少新能源弃电量约3.95亿千瓦时,减少二氧化碳年排放量约29.9万吨,显著提升能源利用效率。该项目的建设对推动实现“双碳”目标和经济社会可持续发展具有重要意义。
